Ilić: Intenziviranje radov na HE “Dabar” u martu

Izgradnja Hidroelektrane “Dabar” biće intenzivirana u martu jer su obilne padavine i visok nivo podzemnih voda privremeno usporili dinamiku radova na pojedinim objektima, posebno na brani Pošćenje i nasipu Grebak, izjavio je direktor ovog preduzeća Danilo Ilić.

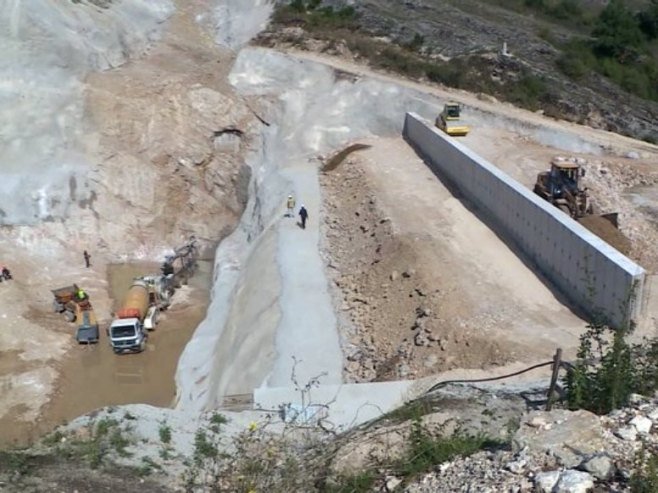

Izgradnja HE Dabar - Foto: RTRS

On je naveo da je teren trenutno pod vodom brani Pošćenje i nasipu Grebak, kao i na području mašinske zgrade,

– Sa stabilizacijom vremenskih prilika, krajem marta, očekuje se intenziviranje radova na svim pozicijama koje se rade u okviru HE “Dabar” – naglasio je Ilić za Srnu.

Ilić je pojasnio da su na mašinskoj zgradi završeni iskopi, sa horizontalnim i verikalnim tunelom, iskop cjevovoda, brane i nasipa Grebak i sada kreću finiji radovi, odnosno izgradnja svih objekata.

On je rekao da je u planu početak betonskih radova na mašinskoj zgradi, a cilj je da do kraja ove godine budu završeni i krovopokrivački radovi.

Paralelno sa tim, kaže on, odvijaće se i ugradnja hidromašinske opreme, čija je isporuka započela i očekuje se da sva roba bude isporučena ove godine.

Ilić je rekao da se trenutno vrše iskopi na vodostanu, a da oprema kontinuirano pristiže, te je tako u Luku Ploče dopremljeno oko 400.000 tona čeličnih cijevi i u toku je njihova distribucija ka gradilištu.

Prema njegovim riječima, dopremljeni su prvi preturbinski zatvarači, koji su lagerovani na objektu “Hidroelektrane na Trebišnjici”, gdje se čuvaju u specijalnim uslovima, uz kontrolisanu temperaturu i vlažnost vazduha.

Ilić je izjavio da se očekuje početak radova na dalekovodu prema Ljubinju i u toku su procedure uvođenja izvođača u posao.

HE “Dabar” jedan je od najvećih energetskih projekata u posljednjih tridesetak godina, ukupne vrijednosti 661 milion KM i instalisane snage 159 megavata.

RTRS
